1、砌筑永久性保护墙。在结构墙体的位置外侧,用M5砂装砌筑出半砖厚的永久性保护墙体。墙体应比结构礙反高出160mm左右。
2、抹水泥砂浆找平层。在垫层和永久性保护墙表面,抹1: 2.5~ 3的水泥砂装找平层。其中找平层厚度,阴阳角的圆弧和平整度需符合设计要求或规定。
3、涂布基层处理剂。找平层干燥并清扫干净后,按照所用的卷材种类不同,涂布相应的基层处理剂,如为用空铺法,可不涂布基层处理剂。基层处理剂可选用喷涂或刷涂法施工,喷涂要求均匀一致,且不露底。如基面较潮时,需涂刷湿固化型胶粘剂或潮湿界面隔离剂。
4、铺贴卷材。地下室工程卷材防水层要先铺贴平面,再铺贴立面。第一块卷材需铺贴在平面和立面相交接处的阴角处,平面和立面各占半幅卷材。当第一块卷材铺贴完后,后面的卷材应根据卷材的搭接宽度(长边为100mm ,短边为150mm ),并在已铺卷材的搭接边B单出基准线。
厚度在3mm以下的高聚物改性®青防水卷材,不可用热熔法施工。
热塑性合成高分子防水卷材作離边,可用热风焊法进滿结。
待胶粘剂基本干燥后,便可铺贴卷材。在平面与立面交界处,应先铺贴平面部位的半幅卷材,再沿阴角根部由下向上铺贴立面处的另_半卷材。自平面折向立面的防水卷材,需与永久性保护墙体紧密贴严。卷材铺贴完毕后,应用建筑密封材料对长边和短边搭接缝做嵌缝处理。
5、粘贴封口条。卷材铺贴完毕后,要对卷材长边和短边的搭接缝S用建筑密封材料做嵌缝处理,然后再用封口条作进_步封口密封,封口条的宽度为120mm ,如图3-15所示。
6、铺设保护层。平面和立面部位的防水层施工完且经检查验收合格后,最好在防水层上虚铺一层沥青防水卷材作保护隔离层,铺设时最好用少量胶粘剂点粘固定,用来防止在浇筑细石混凝土刚性保护层时发生位移。保护隔离层铺设完后,即可浇筑40 ~50mm厚的细石混凝土保护层。浇筑细石混凝土的过程中,避免损伤保护隔离层和卷材防水层。若出现损伤必须及时对卷材防水层进行修补,修补后再继续浇筑油石混凝土保护层,以免以后渗漏。
7、砌筑临时性保护墙体。在浇筑结构墙体时,对于立面部位的防水层和油毡保护层,按照传统的临时性处理方法,要将它们临时平铺在永久性保护墙体的平面上,再用石灰砂装砌筑3皮单砖临时性保护墙,来压住油毡及卷材。
8、浇筑平面保护层和抹立面保护层。待油毡保护层铺设完后,平面部位便可浇筑40~50mm厚的C20细石混凝土保护层。立面部位(永久性保护墙体)防水层表面抹厚为20mm的1: ( 2.5~ 3 ) 水泥砂浆找平层进行保护。拌和时宜掺入微膨胀剂。在细石混凝土及水泥砂装保护层养护固化完成后,便可按设计要求绑扎钢筋,支模板浇筑混凝土廊反和墙体施工。
9、结构墙体外墙表面抹水泥砂装找平层。知^斥除临时性保护墙体,再在外墙表面抹水泥砂装找平
层,如图3-16所示。

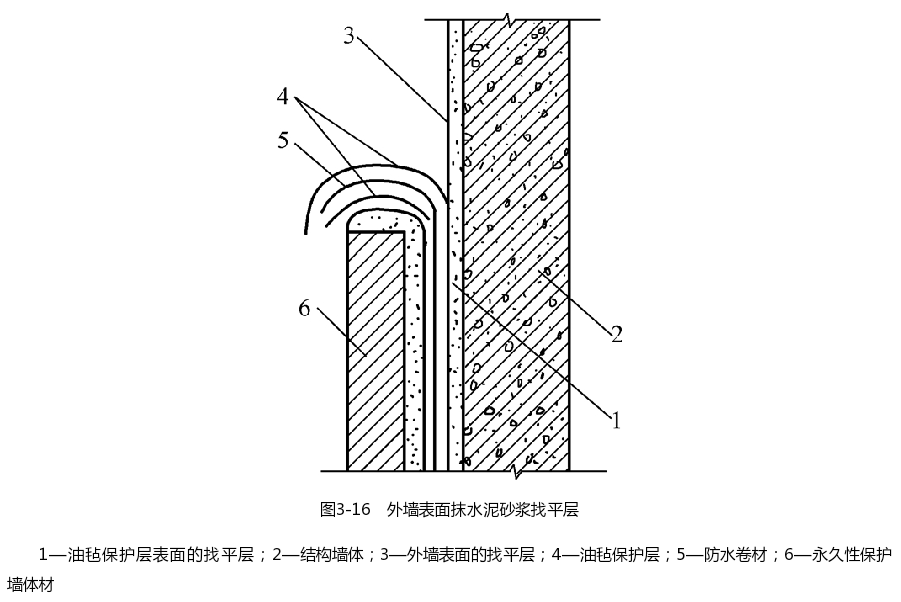

图3-16外墙表面抹水泥砂聚找平屋
1_油毡保护雇表面的找平屋;2_结构墙体,• 3-外墙表面的找平屋,• 4—油毡保护层;5_防水卷材,• 6—永久
性保护墙体材
10、铺贴外墙立面卷材防水层。铺贴立面卷材时,应先撕掉甩槎防水卷材上部的保护隔离卷材,露出卷材防水层,沿着结构外墙来接提铺贴。卷材接梭的搭接长度,高聚物改性游青类卷材应为150mm ,合成高分子类卷材应为100mm ;当使用两层卷材时,卷材应错槎接缝,上层卷材应盖过下层卷材。卷材防水层甩槎、接接构造,如图3-17所示。遇到预埋管(盒)等部位时,必须先用附加卷材(或加筋防水涂膜)增强处理后不可铺贴卷材防水层。铺贴完毕后,凡用胶粘剂粘贴的卷材防水层,需密封材料对搭接缝嵌缝处理,并用封口条盖缝,再用密封材料封边。
11、外墙防水层保护层施工。外墙防水层经检查验收合格后,且无渗漏隐患后,可用胶粘剂点在卷材防水层的外侧粘5~ 6mm厚聚乙烯泡沫塑料片材或40mm厚聚苯乙烯泡沫塑料的保护层。
待外墙保护层施工完毕后,便可根据设计要求或施工验收规范的要求,在基坑内分步回填三七灰土,且分步穷实。
12、顶板防水层与保护层施工。顶板防水卷材铺贴同礙反垫层上铺贴。铺贴后,要设置厚70mm以上的C20细石混凝土保护层,并在保护层与防水层之间应设虚铺卷材作隔离层,来避免细石混凝土保护层伸缩而破坏防水层。
13、回填土。回填土要仔细施工,要求分层夯实,土中不可含有石块、碎砖、灰渣等杂物,距墙面500mm范围内最好用黏土或2 : 8灰土回填。
